Primăria a semnat un prim contract de 44 de milioane de euro pentru modernizare rețelei de termoficare/Lucrările durează până în 2029 iar administrația promite că furnizarea de apă și căldură nu va fi afectată

Administrație by Actual de Cluj - oct. 09, 2025 0 292

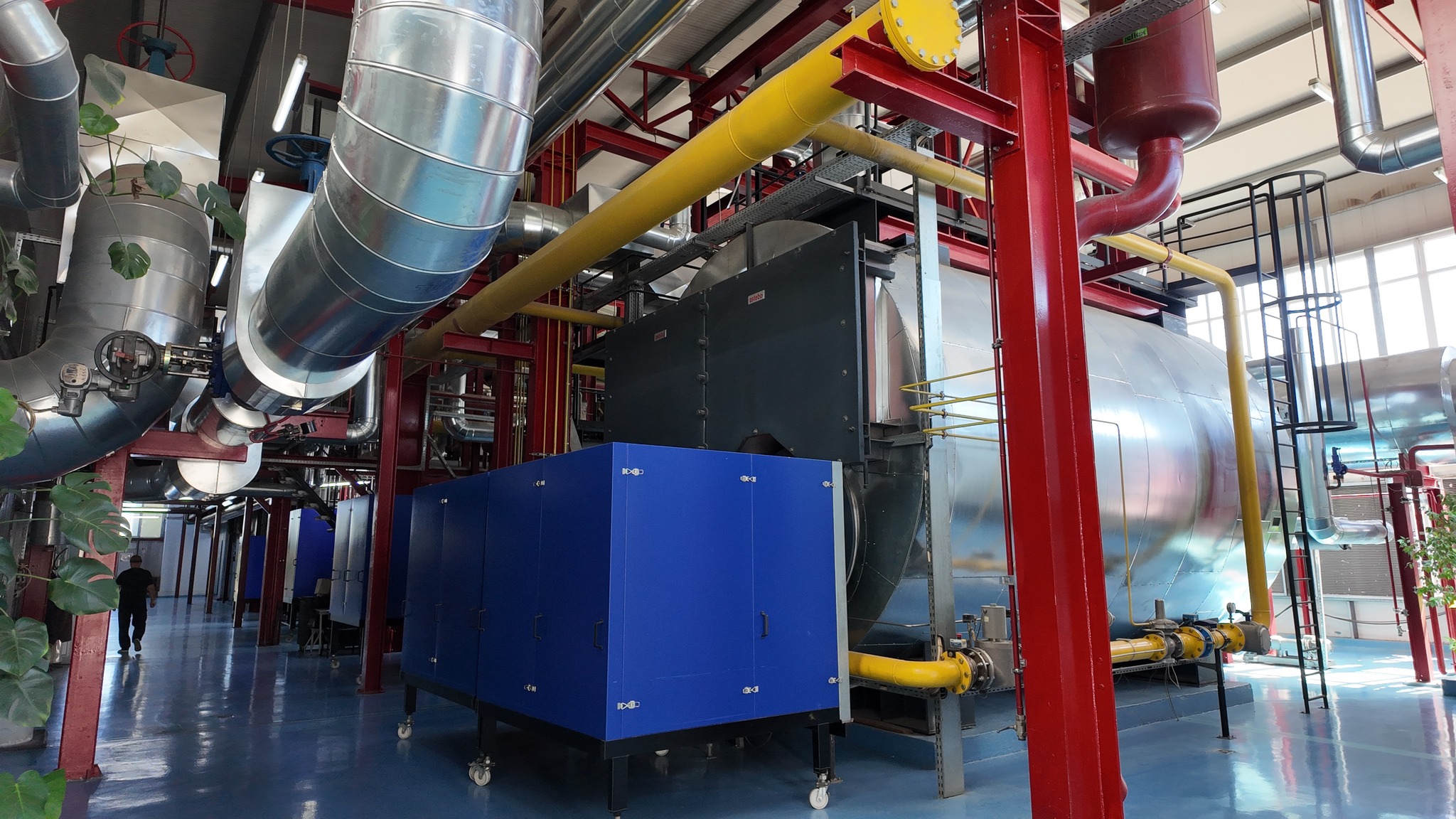

societatea primriei de furnizare agent termic
Primăria municipiului Cluj-Napoca a semnat contractul pentru proiectarea și execuția lucrărilor de retehnologizare a procesului de producere, transport și distribuție a energiei termice în SACET Cluj-Napoca. Acesta a fost semnat la valoare de circa 44 de milioane de euro cu asocierea Energomontaj S.A. – Energomontaj SAEM Construcții. Contractul presupune proiectare și execuție și are o durată de 40 de luni (3 ani și 4 luni). Pe perioada lucrărilor vor fi realizate circuite provizorii, astfel încât furnizarea de apă caldă și căldură să nu fie afectată, a anunțat Primăria.

Contractul a fost semnat de primarul Emil Boc și de directorul Electromontaj, Ioan Popa în 8 octombrie.Prin retehnologizarea procesului în centrala termică de zonă Someș Nord din cadrul sistemului centralizat de alimentare cu energiei termică (SACET CLuj-Napoca) se prevede  înlocuirea reţelelor de transport al agentului termic primar la de centrala de zonă la punctele termice pe care le deservește (15 puncte termice) dar și restrângerea rețelei de transport agent termic primar care va avea o lungime de circa 6,8 kilometri traseu fată de 14 km în prezent. Lucrările de înlocuire a reţelelor de transport al agentului termic se vor realiza pe actualul amplasament al acestora. „Lungime traseu reţele termice primare inteligente prin proiect, 6,840 kilometri, lungime traseu reţele termice secundare inteligente (de distribuţie) modernizate 13,685 kilometri, 15 puncte termice modernizate, 380 contoare inteligente”, sunt indicatorii acestui proiect.

Contractul este unul din cele pentru care Primăria mizează pe fonduri europene pentru a-l implementa, în cadrul unui proiect derulat prin intermediul Ministerului Energiei.

Principalii indicatori ai proiectului:
– reabilitarea și modernizarea 15 PT (puncte termice)
– modernizare 6,8 km trasee rețele de transport și 13,6 km trasee rețele de distribuție
– creșterea eficienței energetice a sistemului de încălzire
– reducerea pierderilor din rețeaua de transport și distribuție
– îmbunătățirea monitorizării consumului de energie termică prin contoare inteligente (380 la asociațiile de locatari)
Valoarea contractului de proiectare și execuție: 220.923.281 lei cu TVA (182.581.224.8 RON fără TVA)
Durata de proiectare și execuție: 40 de luni (4 luni proiectare și  3 ani execuție)
câștigător: Asocierea Energomontaj S.A. – Energomontaj SAEM Construcții S.R.L.
Contractul are un nume stufor: Proiectare si Executie pentru obiectivul de investiții – Retehnologizarea procesului de producere, transport și distribuție a energiei termice în SACET Cluj-Napoca, în vederea creșterii eficienței energetice și reducerii emisiilor de gaze cu efect de seră CO2 – Centrala Termică de Zonă (CTZ) Someş Nord reconfigurată „Lot.1 – CTZ retehnologizat, inclusiv rețeaua de transport agent termic primar, rețelele de distribuție aferente punctelor termice din conturul CTZ reconfigurat”

vezi și: Licitație de peste 39 de milioane de euro pentru modernizarea procesului de producere, transport și distribuție a energiei termice în Cluj-Napoca/Primăria estimează că după implementare facturile clujenilor vor scădea | www.actualdecluj.ro

Potrivit declarațiilor făcute de viceprimarul Dan Tarcea pentru Actualdecluj.ro, toate investițiile făcte pentru retehnologizarea sistemului centralizat de furnizare a agentului termic sunt făcute pentru ca, în final, să se reducă pierderile în rețea și facturile la clujeni să scadă. Potrivit oficialului, în media facturilor lunare pentru un apartament de 3 camere racordat la sistemul centralizat a fost de circa 600 lei în sezonul 2024/2025.
