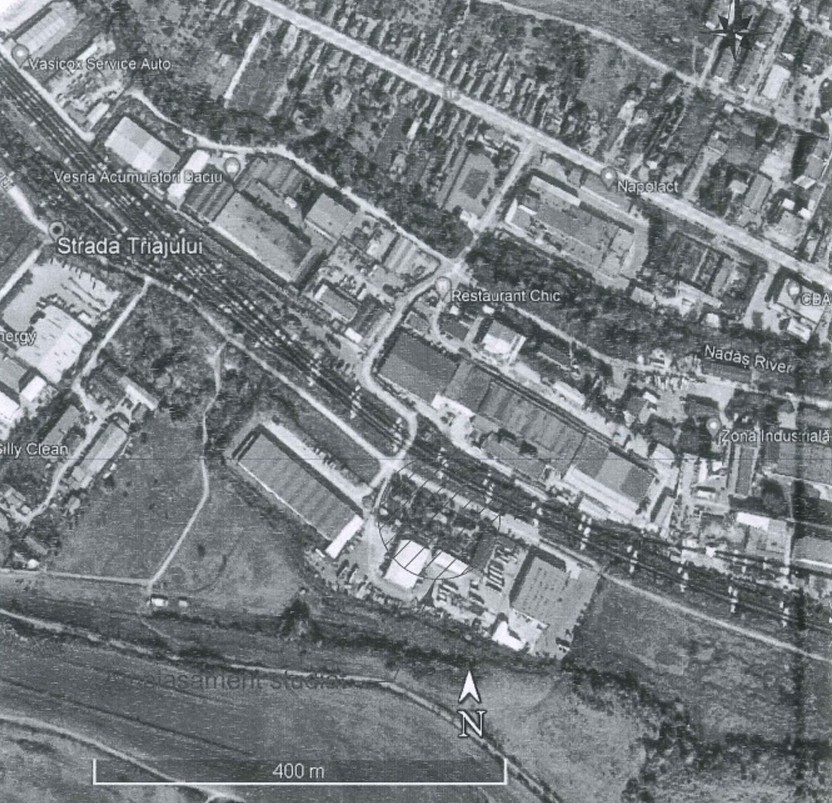

Șase familii de pe strada Triaj din Cluj scapă de beznă după electrificarea căii ferate. Primăria pune jumătate din bani pentru ca Electrica să le facă și lor rețea
ActualitateAdministrație by Simona Mureșean - sept. 29, 2026 0 12
Șase familii și consumatori riverani de pe strada Triaj din Cluj-Napoca, care riscau să rămână fără energie electrică în urma lucrărilor de modernizare și electrificare a căii ferate Cluj-Bihor, vor beneficia în sfârșit de o rețea de distribuție proprie. Locuitorii s-au adresat primăriei încă din iulie 2024, cerând sprijin pentru ieșirea din această situație de criză.
Problema a apărut deoarece zona depindea de o formă precară sau improvizată de alimentare legată de Compania de Căi ferate, iar odată cu șantierul feroviar de pe magistrală și cu viitoare punere în funcțiune a traseului, racordul respectiv nu mai putea fi susținut. Solicitarea cetățenilor a determinat lansarea demersurilor oficiale, iar operatorul de distribuție Distribuție Energie Electrică România (DEER) – Sucursala Cluj-Napoca a întocmit Studiul de Fezabilitate necesar.
Conform analizei tehnice și economice, indicatorul de eficiență pentru recuperarea investiției a fost calculat la doar 14%. Din acest motiv, compania de energie nu putea suporta singură costurile integrale ale lucrărilor, fiind necesară o soluție de asociere cu autoritatea locală.
Consiliul Local al Municipiului Cluj-Napoca urmează să discute la ședința din 1 octombrie un proiect de hotărâre pentru aprobarea documentației tehnică și a contractul de cofinanțare a investiției necesare modernizării rețelei electrice din zona străzii Trijului, tocmai pentru ca familiile afectate să poată să se conecteze la rețeaua orașului. Propunerea este ca municipalitatea clujenaă să participe cu cu 50% din valoarea totală a proiectului, alocând din bugetul local suma de 97.970,56 lei exclusiv TVA.
Valoarea totală a investiției se ridică la 195.941,11 lei fără TVA, respectiv 236.834,46 lei cu TVA. Lucrările prevăzute în proiect constau în amplificarea unui post de transformare existent de la 250 kVA la 800 kVA, înlocuirea transformatorului și a echipamentelor de medie tensiune, pozarea subterană a cinci circuite de joasă tensiune cu cabluri specifice, precum și executarea lucrărilor de săpătură, foraj dirijat orizontal și refacerea terenurilor afectate.
Durata totală de execuție a investiției este de 12 luni de la obținerea autorizației de construire, proiectul urmând să fie implementat prin intermediul DEER Sucursala Cluj-Napoca care va susporta restul de 50% din cheltuielile necesare.
Nici un comentariu
Scrie un comentariu
Articole similare
-
Raport: cum a ajuns statul de la 70,79% la 6,27% dintr-o companie de IT din Cluj care se revendică de la începuturile industriei din Cluj, în 1969 / Curtea de Conturi: Ministerul Educației nu a apărat interesele statului la CIA Cluj
sept. 29, 2026 0
-
Traseul liniei M21, deviat în Florești după o avarie la magistrala de apă
sept. 29, 2026 0
